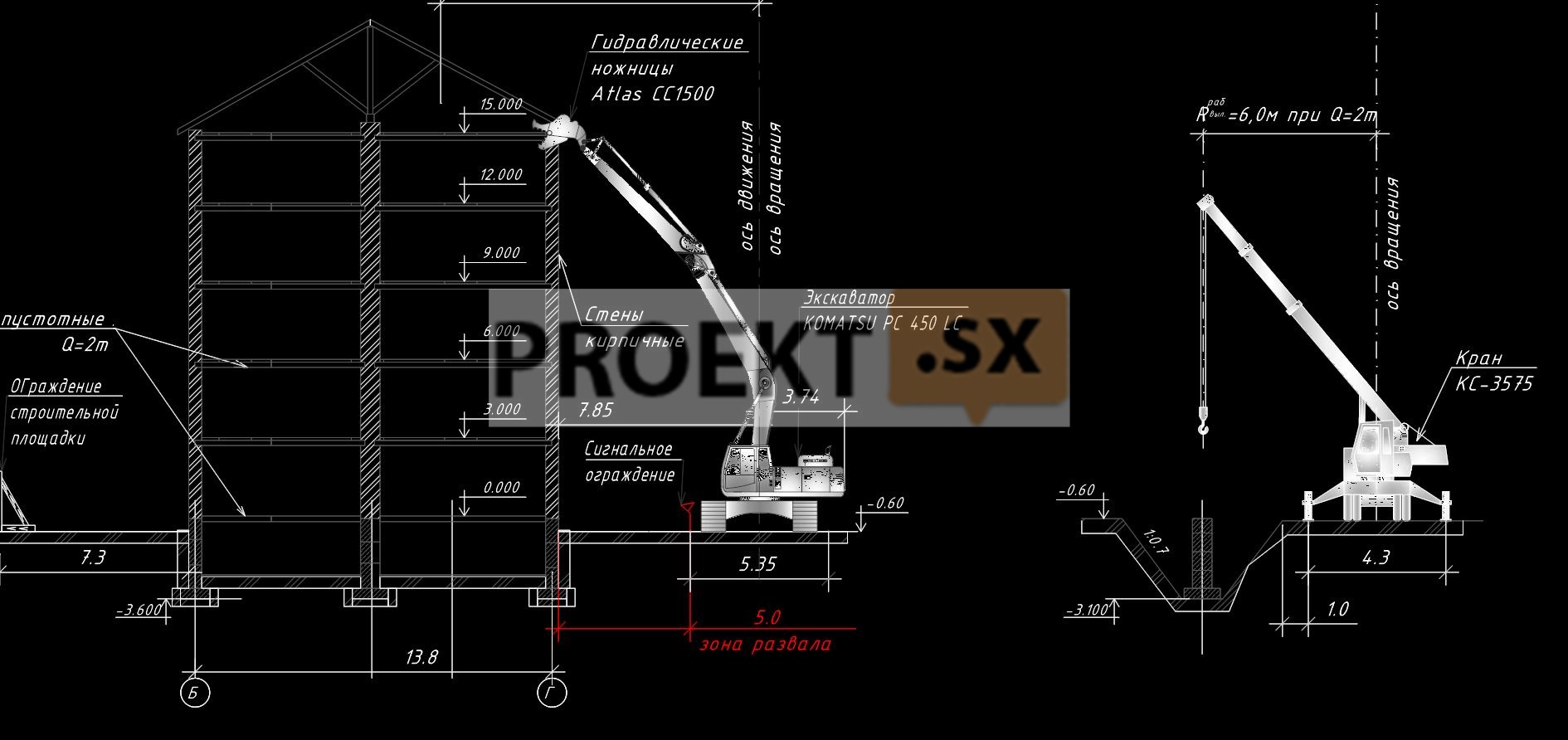

Смета на снос здания
Технико-экономические показатели
Объем здания, м3: 19084,00
Площадь здания, м2: 2 998,90
Этажность, эт.: 6
Общая продолжительность строительства, мес: 61
Стоимостные показатели
Сметная стоимость в базисном уровне цен 2001 г. (без НДС)
Всего: тыс.руб.: 3388,50
СМР, тыс.руб.: 2759,56
Оборудование, тыс.руб.:
Прочие затраты, тыс.руб.: 628,94
в том числе:
ПИР, тыс.руб.: 238,58
возвратные суммы, тыс.руб.: 4,36
Сметная стоимость в текущем уровне цен октябрь 2011 г. (с НДС)
Всего: тыс.руб.: 21657,73
СМР, тыс.руб.: 18381,75
Оборудование, тыс.руб.:
Прочие затраты, тыс.руб.: 3275,98
в том числе:
ПИР, тыс.руб.: 998,26
НДС, тыс.руб.: 3289,04
возвратные суммы, тыс.руб.: 29,06
Информация об использованных нормативах, а также примененных индексах для перевода сметной стоимости из базисного уровня цен в текущий уровень
Сметная стоимость строительства определена базисно-индексным методом. Локальные сметные расчеты составлены в базисных ценах 2001 г. по сборникам ТЕР-2001 СПб, ТЕРм-2001 СПб, ТЕРр-2001 СПб сметно-нормативной базы «Госэталон 12». Стоимость материалов, изделий и конструкций принята по сборнику средних сметных цен на основные материалы, изделия и конструкции, применяемые в строительстве (СССЦ Санкт-Петербург). Пересчет сметной стоимости из базисного в текущий уровень цен на октябрь 2013 г. выполнен с учетом индексов изменения сметной стоимости к элементам прямых затрат в соответствии с распоряжением Комитета экономического развития, промышленной политики и торговли №09-1915/13-0-1 от 30.09.2013. При определении сметной стоимости накладные расходы и сметная прибыль определены по видам работ от ФОТ в соответствии с МДС 81-33.2004, МДС 81-25.2001 с учетом письма № 9094-ИП/08 Министерства регионального развития и уточнениям согласно письму Федерального агентства по строительству и жилищно-коммунальному хозяйству от 27.11.2012 № 29630-ВК/19. Затраты на временные здания и сооружения приняты в соответствии с ГСН81-05-01-2001. Дополнительные затраты при производстве работ в зимнее время приняты в соответствии с ГСН81-05-02-2007.
Сведения об оперативных изменениях, внесенных в сметную документацию в процессе проведения проверки сметной стоимости
Объемы работ по утилизации мусора приняты по фактическим, подтвержденным справкой сдачи приемки строительных отходов 4 квартала 2013 г. Комитета по природопользованию, охране окружающей среды и обеспечению экологической безопасности от 06.12.2013. Стоимость экспертизы принята по фактическим затратам. Откорректированы локальные сметные расчеты: объемы и виды работ приведены в соответствие с проектом; заменены расценки по разборке фундамента и засыпке грунта; объемы и виды работ учтены на основании ведомости объемов работ, согласованных заказчиком; Откорректирована стоимость ПИР: Произошло увеличение стоимости проектно-изыскательских работ: уточнены объемы работ в соответствии с принятыми проектными решениями.
